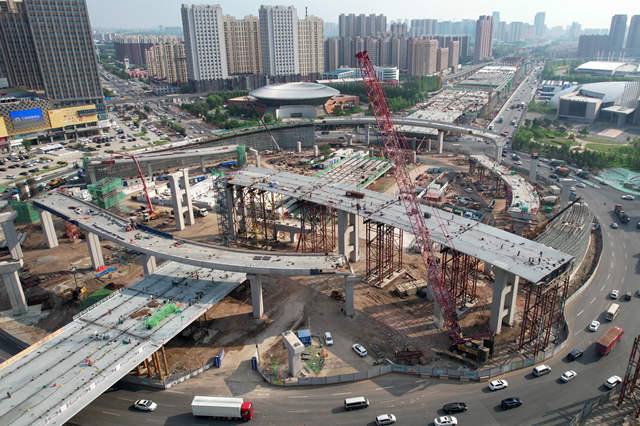

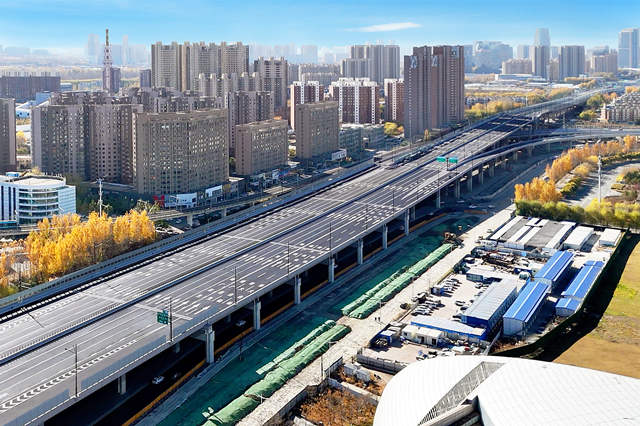

增強承載能力 提升功能品質 世紀大街快速路主線通車!
發布時間:2023-11-01


10月31日,世紀大街快速路主線正式通車。中慶集團承建部分橋梁全長5.3公里,含2條主線、4條匝道及上中下三層局部互通立交1座。通車后將進一步完善“兩橫三縱”快速路體系,實現東部快速路、南部快速路與四環路快速轉換,不斷提升城市綜合承載能力,建設綠色、智慧、韌性、宜居、宜業現代化城市。




? ?精雕細琢 樣板引路??

7項工藝優化創新 5項四新技術應用

爭做全段技術改良試驗田、排頭兵

?

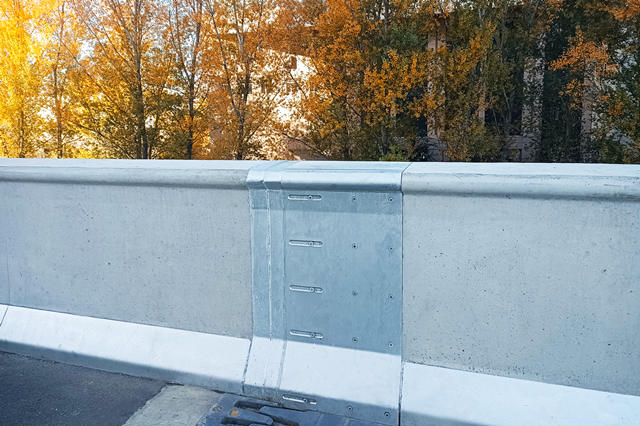

防撞墻伸縮裝置通過多種方案比選試驗、優化改良

采用外置鋼遮板形式

一次澆筑鑲嵌至防撞墻

解決東北地區冬季橋面清雪易損壞問題

耐久牢固、外觀美觀、便于更換

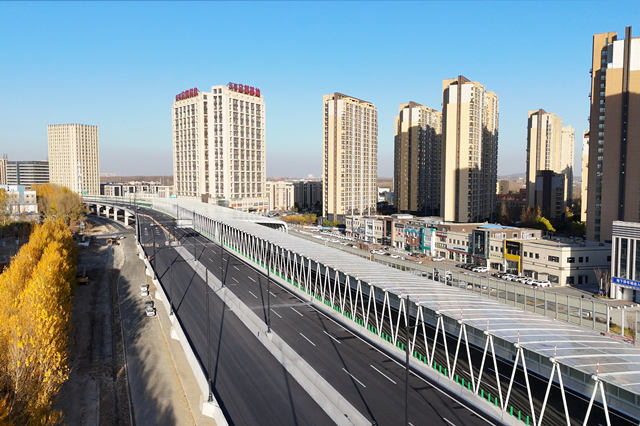

聲屏障屏體面板采用微孔板代替魚鱗板

屏體填充物采用3D聚酯纖維板替代離心玻璃棉

提升隔音效果

鋼構件全部熱鍍鋅

提升防腐等級

底沿安裝下遮板,螺栓采用防護帽

進一步提升外觀質量




? 智能建造 品質提升??

引入三維激光混凝土攤鋪機、3D智能攤鋪機等設備

不斷提升智能化、精益化水平

?

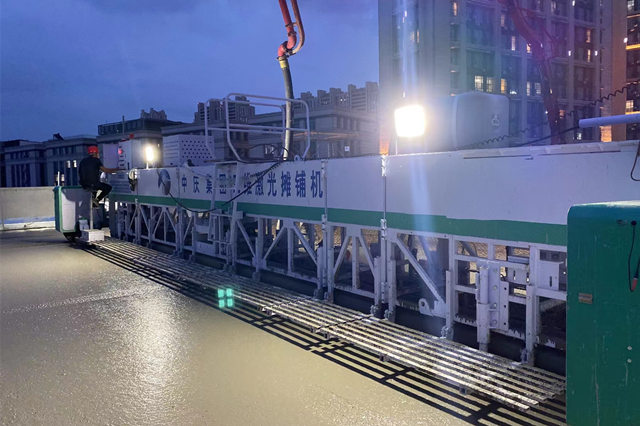

采用三維激光混凝土攤鋪機代替?zhèn)鹘y(tǒng)工藝

實現標高自動控制,平整度控制在3㎜內

實現整幅攤鋪,避免出現施工縫,提升防水效果




? 令行禁止 使命必達??

歷時13個月實現主線通車

刷新長春市政橋梁工程建設速度

?

項目團隊克服戶外零下二十幾度天氣

以平均每天25根樁基的速度

搶抓冬期施工有效時間

50天,完成1000根樁基、60座承臺、39根墩柱施工

為2023年主線通車奠定基礎




主線箱梁施工受2組12根高壓線制約

項目團隊倒排工期,優化設計方案

將受影響的現澆梁結構調整為預制箱梁結構

縮短工期30天

采用反循環鉆機代替旋挖鉆鉆機

提前施工鉆孔樁、承臺和1/3墩柱

待高壓線入廊后,進行墩柱二次接高

保證整體工期要求

?

單個標段采用20000噸鋼箱梁

為吉林省規模之最

跨路段均采取夜間吊裝作業

最大限度降低對交通的影響

保障施工安全和行車安全

?

中慶人民子弟兵

與城市共發展,讓生活更美好





?
